格賓石籠具體施工方法
1.基礎開挖
格賓石籠箱基礎采用挖掘機開挖,基底預留20公分厚采用人工挖掘整平,并進行夯實,夯實后基礎地基承載力應滿足設計及規范要求?;A(chǔ)深度及輪廓線長度、寬度應符合設計要求。


2.無紡布鋪設
無紡布采用人工鋪設,現場鋪設時,先把基礎平整,場內雜物清理干凈。滾鋪土工布應平順,松緊適度,應與地面密貼,并應避免張拉受力、折疊、褶皺等情況發生。施工中同時應注意保護,以免劃破、扎破無紡布,破損部位要及時修補。
無紡布鋪設前產品應進行復檢,質量必須合格,有拉裂、蠕變、老化、局部過薄的無紡布均不得使用。
3.格賓網箱組裝
1)組裝格賓網箱,按照下列步驟執行:
(1)拉直網片,組裝時確保所有折縫位置正確,格賓網箱組裝應按設計圖示位置依次安置,并按設計要求定位,定位是需掛線調整平整度。

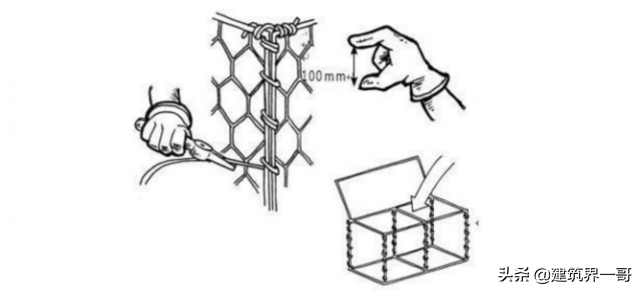

(2)間隔網與網身應成90°相交,經綁扎形成長方形或正方形格賓網箱或格賓網箱組,綁扎用扎絲連接,由邊緣起連接,綁扎扎絲應與網絲同材質的鋼絲,每一道綁扎應雙股線并絞緊,鋼絲的末端向里折。

2)構成格賓網箱的各種網片交接處綁扎,應符合以下要求:
(1)間隔網與網身的四處交角各綁扎一道;
(2)間隔網與網身交接處每間隔20cm-25cm處綁扎一道;
3)格賓網箱組間連接綁扎,應符合下列要求:
(1)相鄰格賓網箱組的上下四角各綁扎一道;
(2)相鄰格賓網箱組的上下框線或折線每間隔20cm-25cm處綁扎一道;
(3)在綁扎相鄰邊框線下角一道時,如下方有格賓網箱組,應將下方格賓網箱一并綁扎連成一體;
(4)各層網箱連接完成后,可用長6米以上的木桿或鐵管順層箱邊緣臨時固定,保證箱體裝料后邊緣順直流暢。

4)箱體封蓋施工應符合下列要求
(1)封蓋在頂部石料砌壘平整的基礎上進行;
(2)先使用封蓋夾固定每端相鄰節點后再進行綁扎;
(3)封蓋與格賓網箱邊框相交線,每間隔20cm-25cm綁扎一道。
5)回填時,重型壓實機械應距離格賓網箱至少1m。
6)格賓網網箱綁扎方式也可采用螺旋纏繞綁扎或采用扣件綁扎,均應符合設計要求。
7)格賓網箱組裝施工時,應對墻前順直度進行控制,可采用模板或鋼管固定。
.4.填充施工
1)填充料

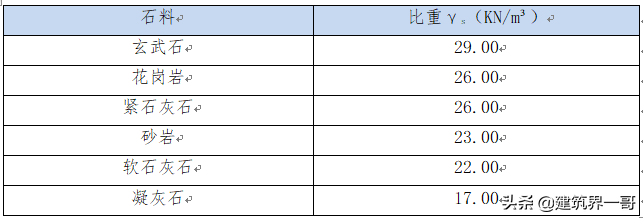

填充格賓網網箱的石料規格重量應滿足設計要求,嚴禁使用銹石、風化石等不合格材料,石料容重應至少達到2.4t/m3。石塊的尺寸一般應在1.5-2倍網目孔徑之間。

2)填料施工
(1)應同時均勻地向同層的多個箱體內投料,不允許向單格箱體內一次性投滿,填充材料頂面宜適當高出結構體3cm-5cm,且應密實。一次性封蓋并用同材質的扎絲或扣件連接。
(2)填料施工中,箱體平放, 應控制每層投料厚度在30cm以下,并用小碎石進行密實填縫,調整箱體外形。外側的填充石料,表面應人工或機械砌壘整平,石料間應互相搭接。
(3)用填料填滿格賓網箱,石塊的直徑不得小于網眼直徑,石塊尺寸應為1.5-2倍網眼直徑,不在外表面的石料尺寸允許有15%的偏差。
(4)箱格填料時,內部連接加強鋼絲應按照以下要求進行綁扎:
A.1m高的格賓網網箱單元,在1/3和2/3高處進行綁扎;
B.0.5m高的格賓網網箱單元在1/2高處進行綁扎;
C.水平方向保證每一個單元格至少有兩組加強鋼絲;
D.內連加強鋼絲應連接格室的外露面及其對面。

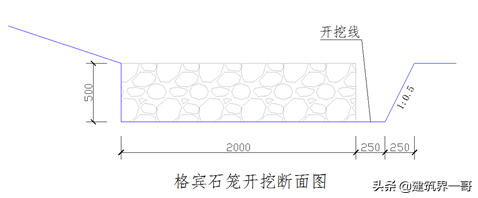

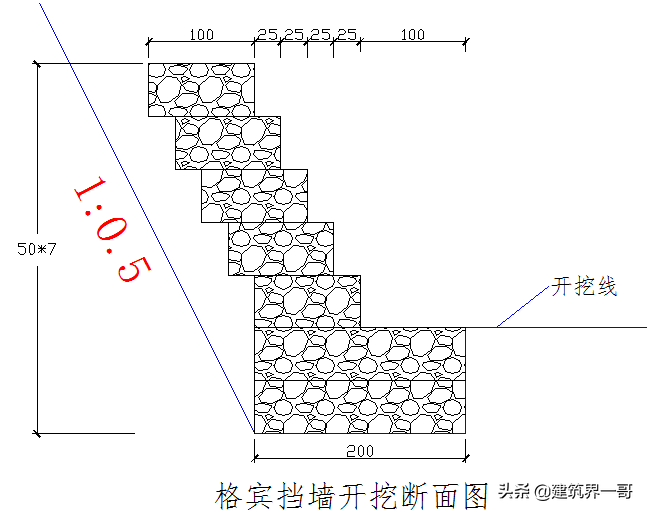

格賓石籠開挖時采用機械開挖配合人工修整,挖掘機開挖時預留20cm厚土層,采用人工精修。迎水面采用1:0.5坡比進行開挖,基礎開挖時,開挖線應在基礎結構外邊線0.5m處,以便于格賓墊施工。
